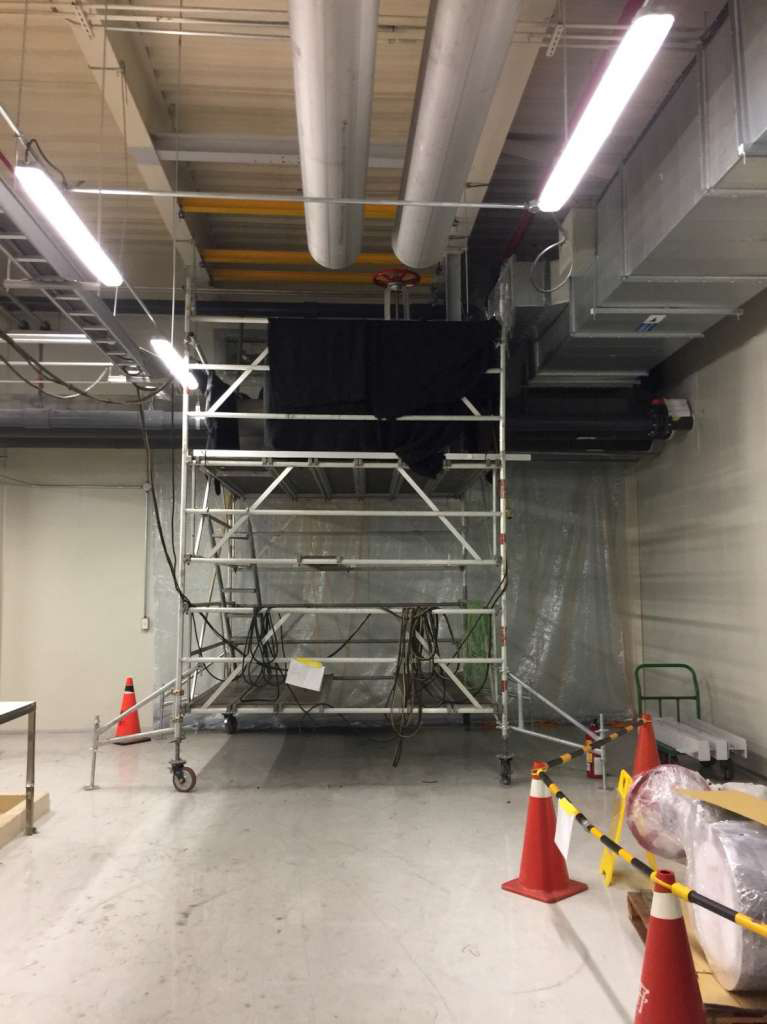

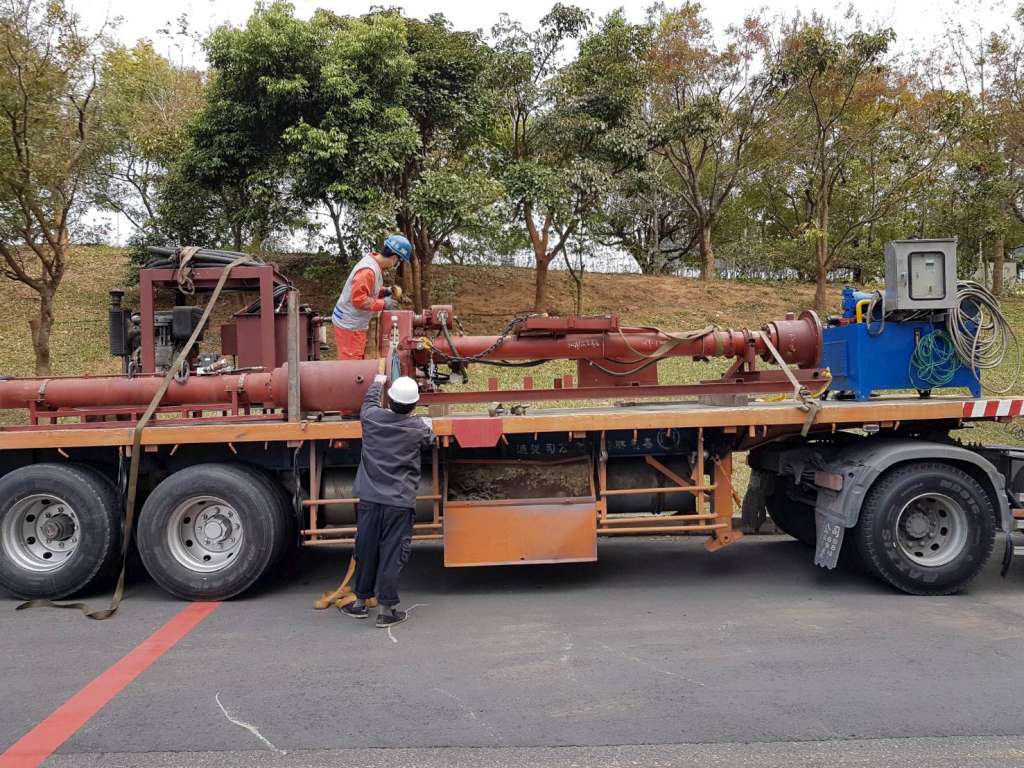

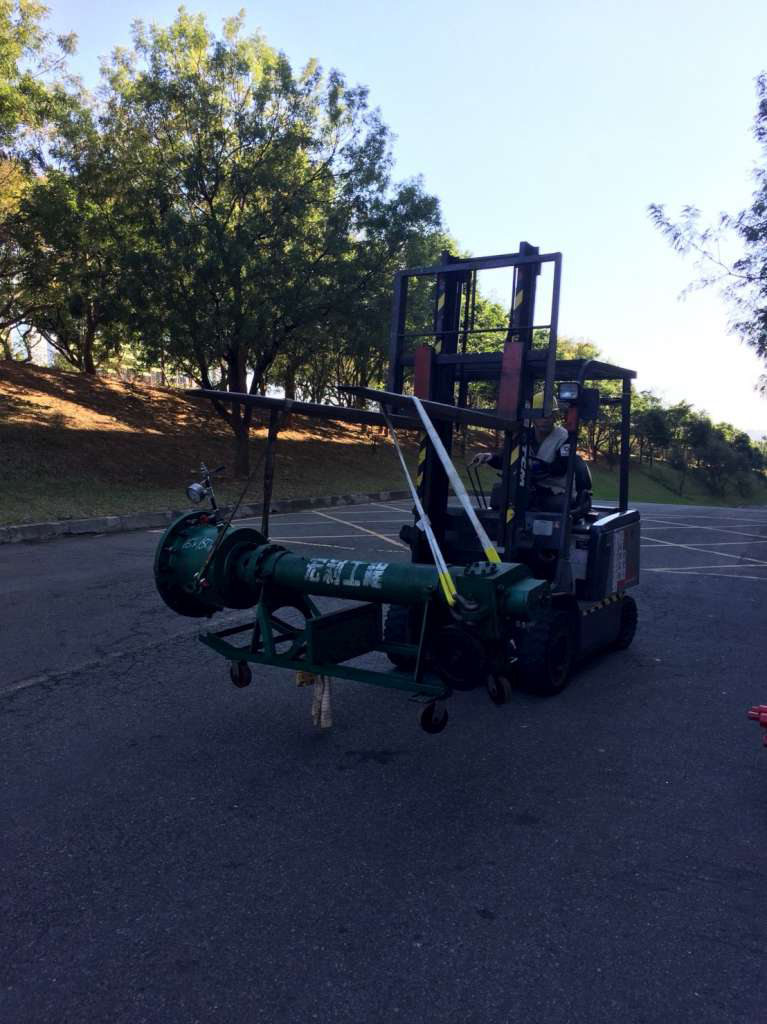

開孔機具入廠搬運

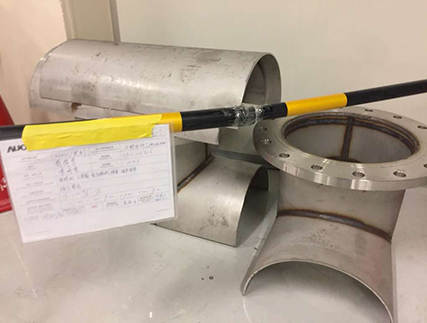

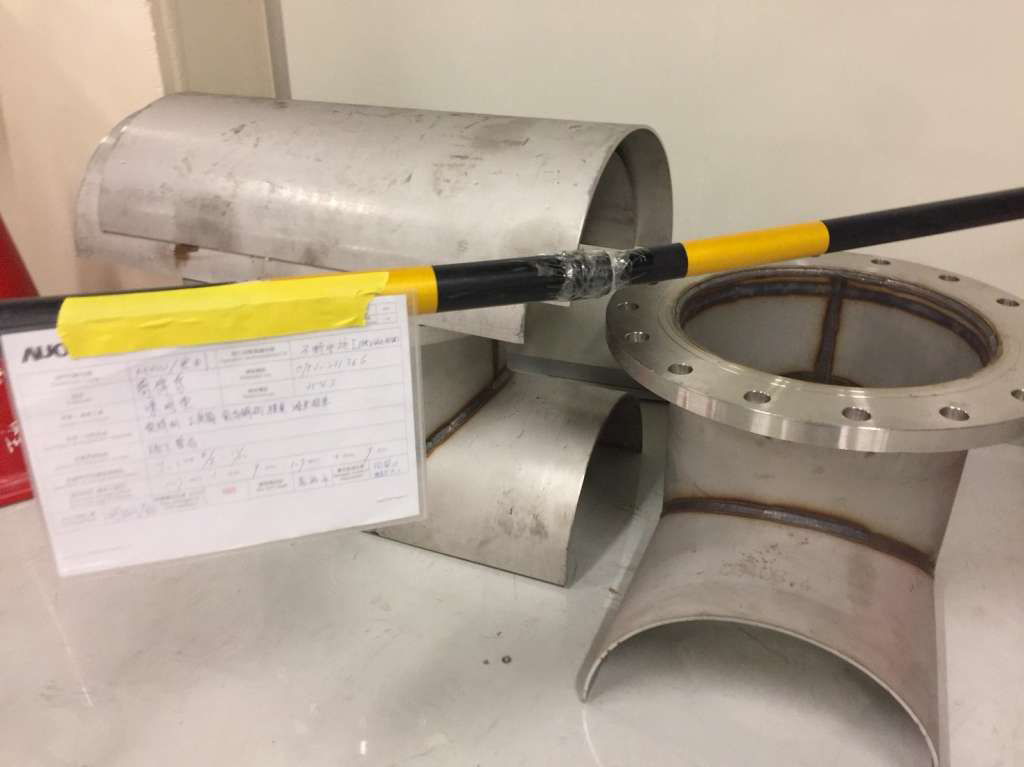

插管模具預製完成放至現場

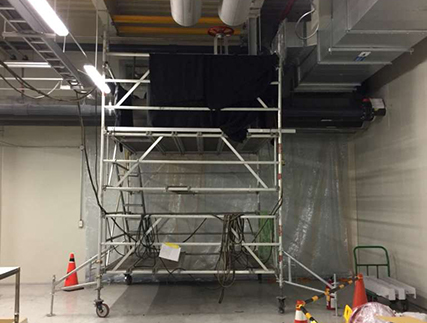

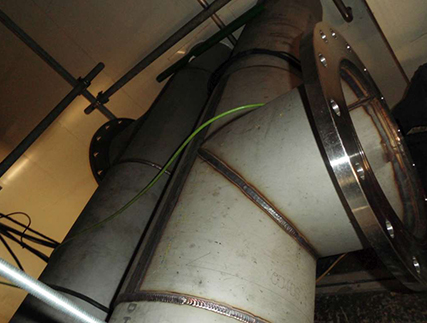

焊接前,防火毯舖設五面防護

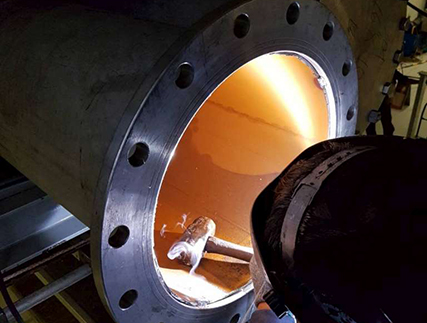

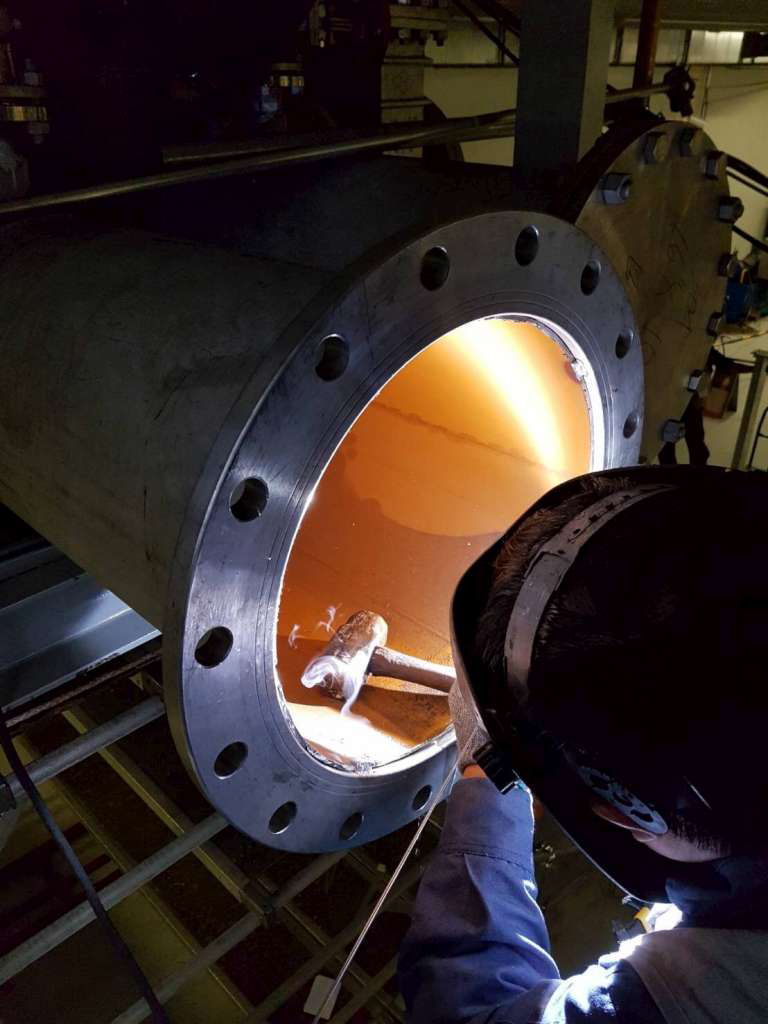

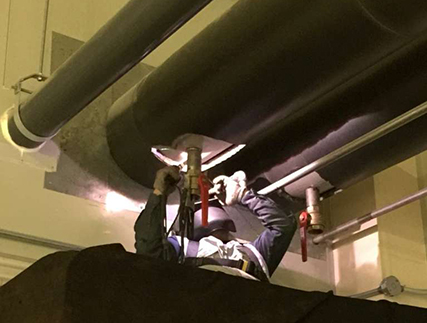

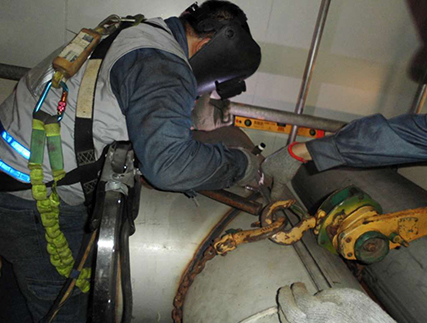

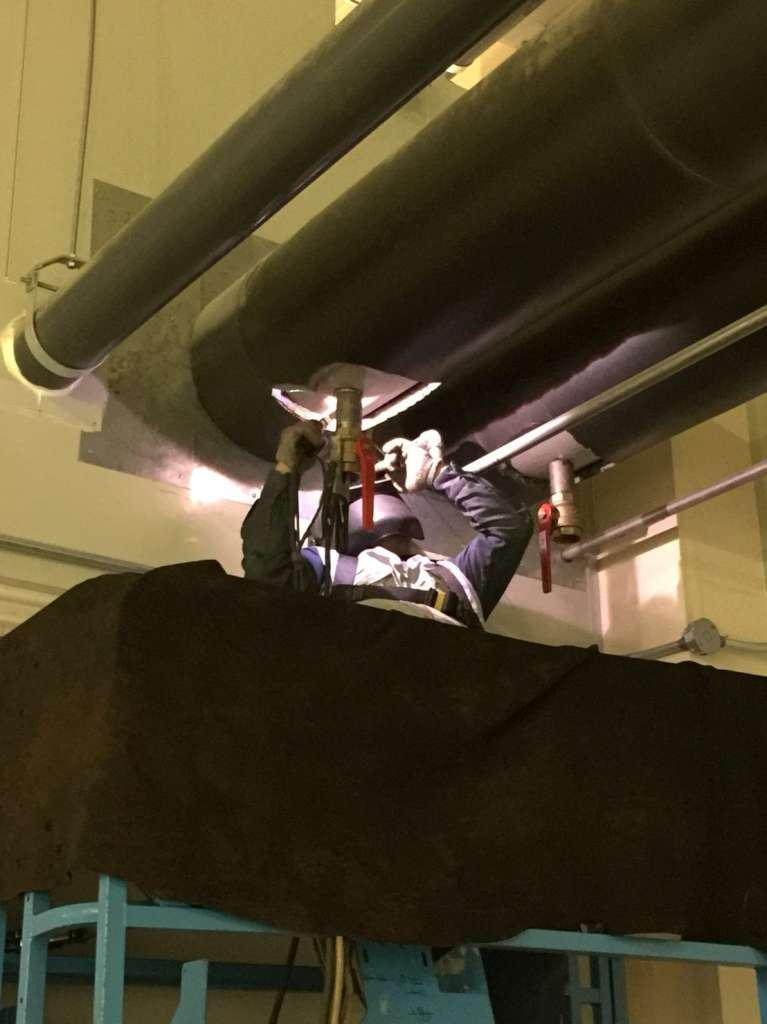

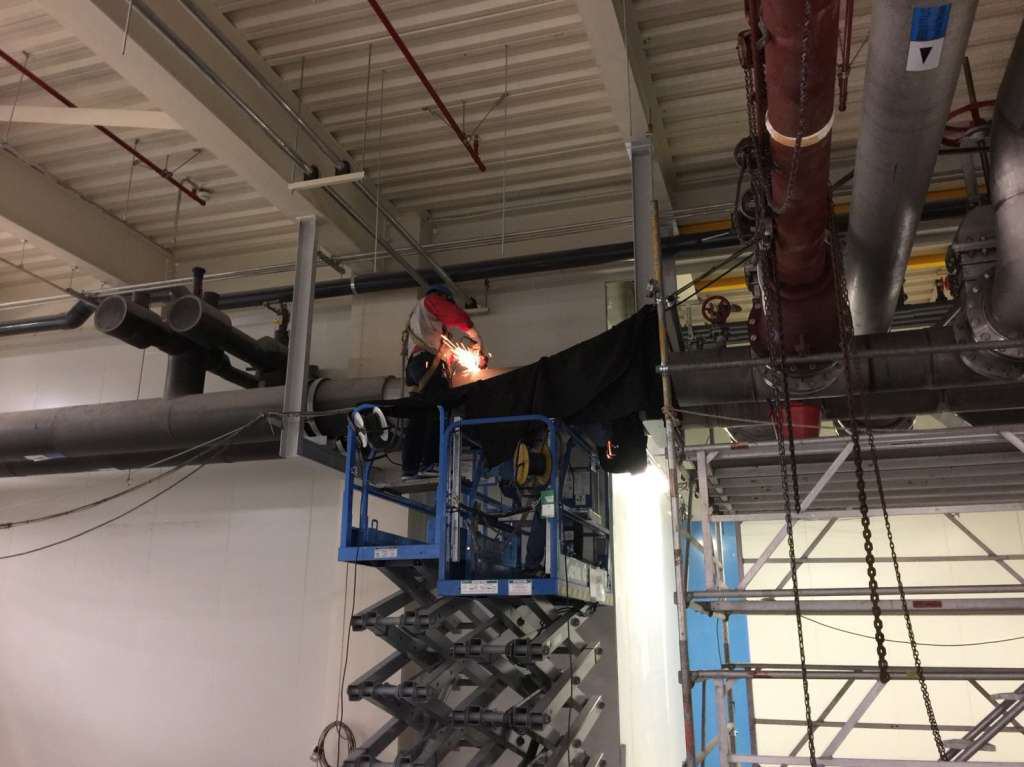

Tie-In點人員進行焊接作業

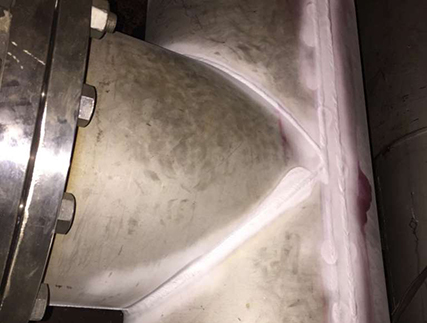

Tie-In點焊接完成
先以目視檢查焊道有無缺陷

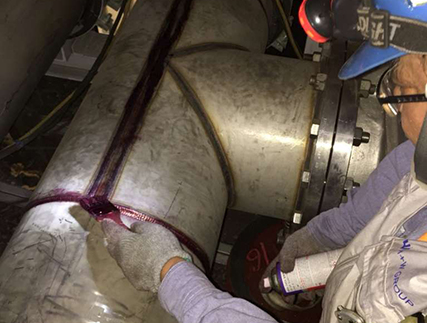

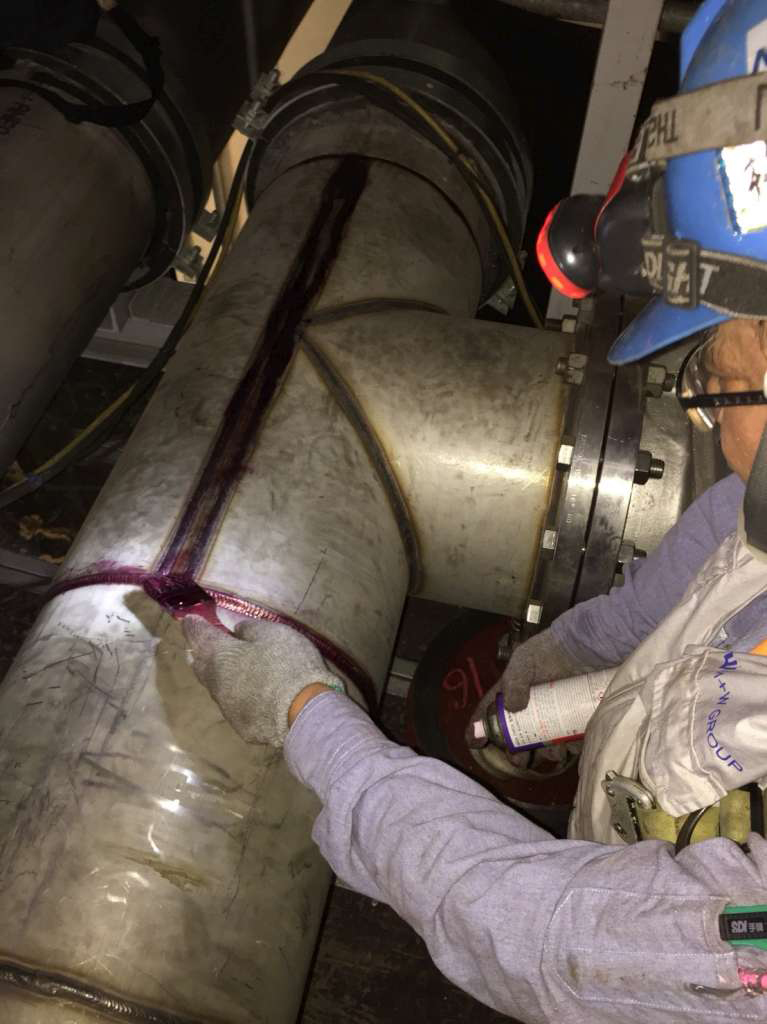

針對焊道進行液滲檢測(PT)

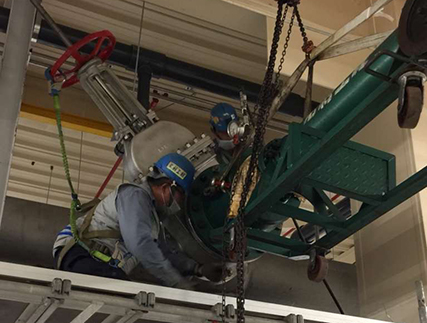

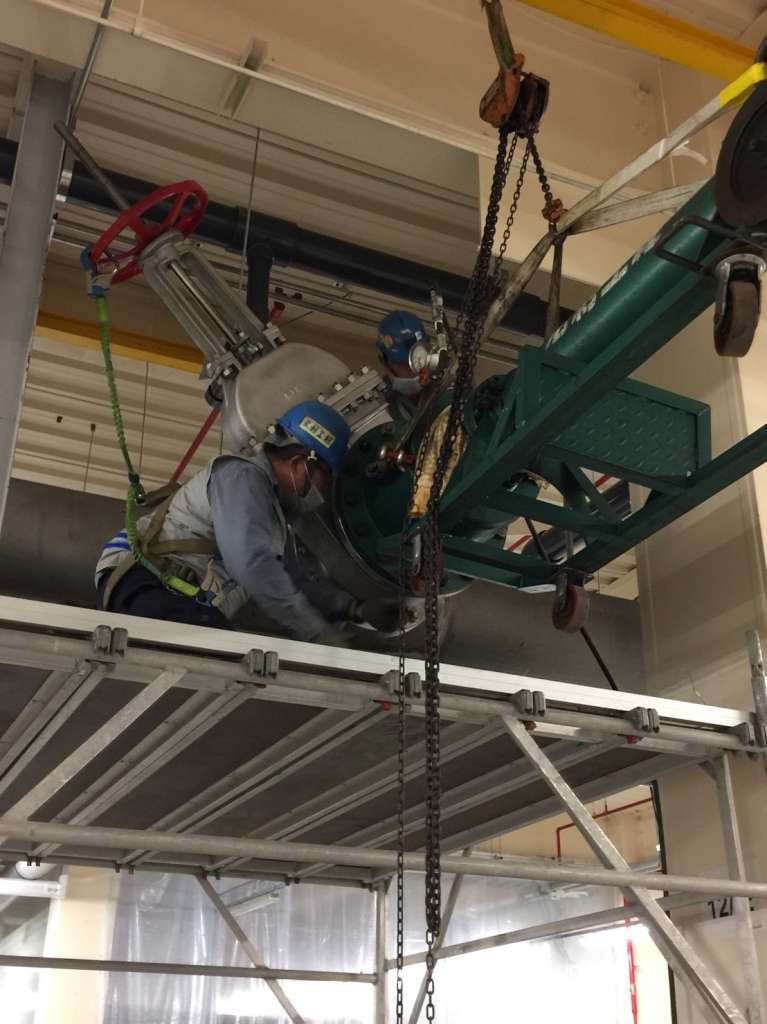

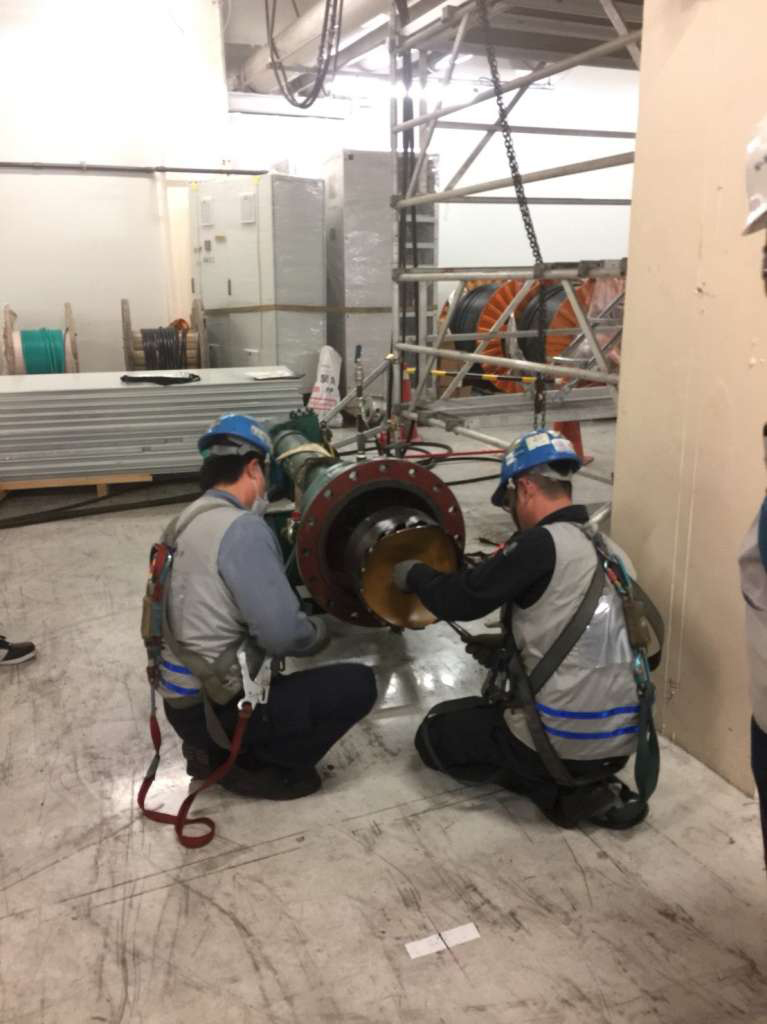

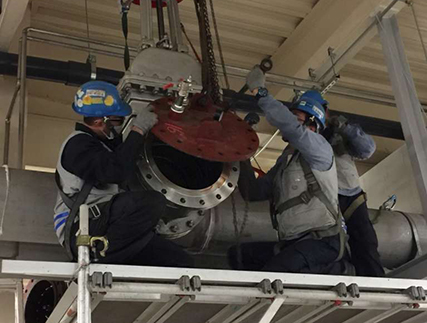

閘閥吊裝作業,並進行試壓

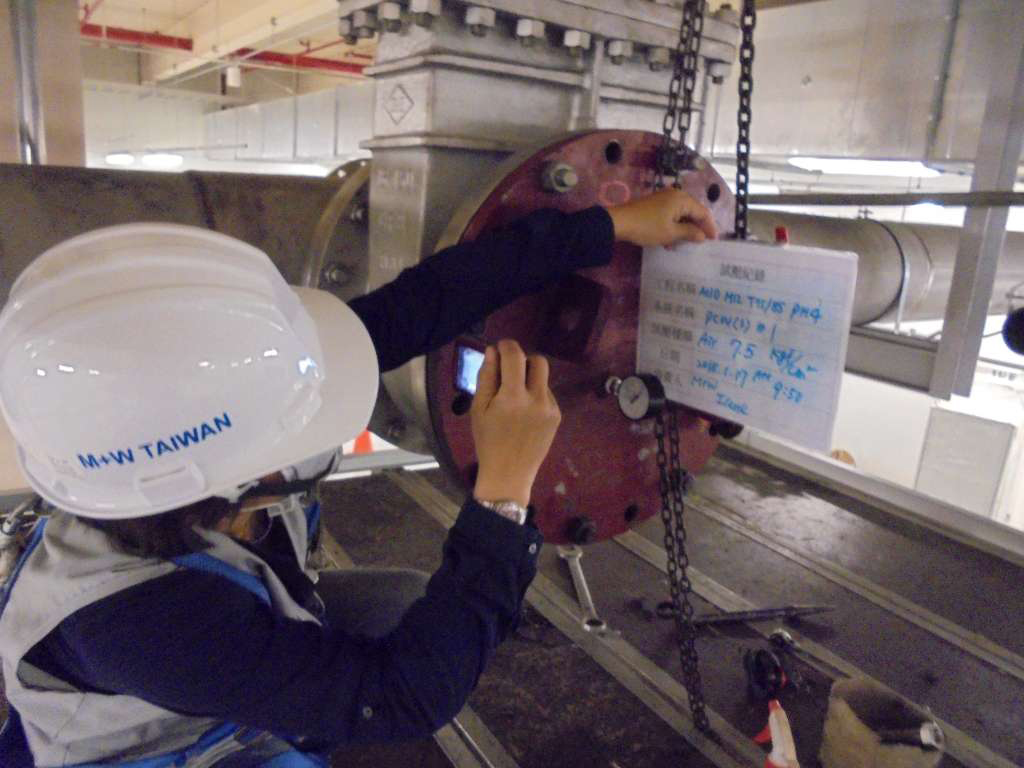

會同QC人員進行試壓記錄

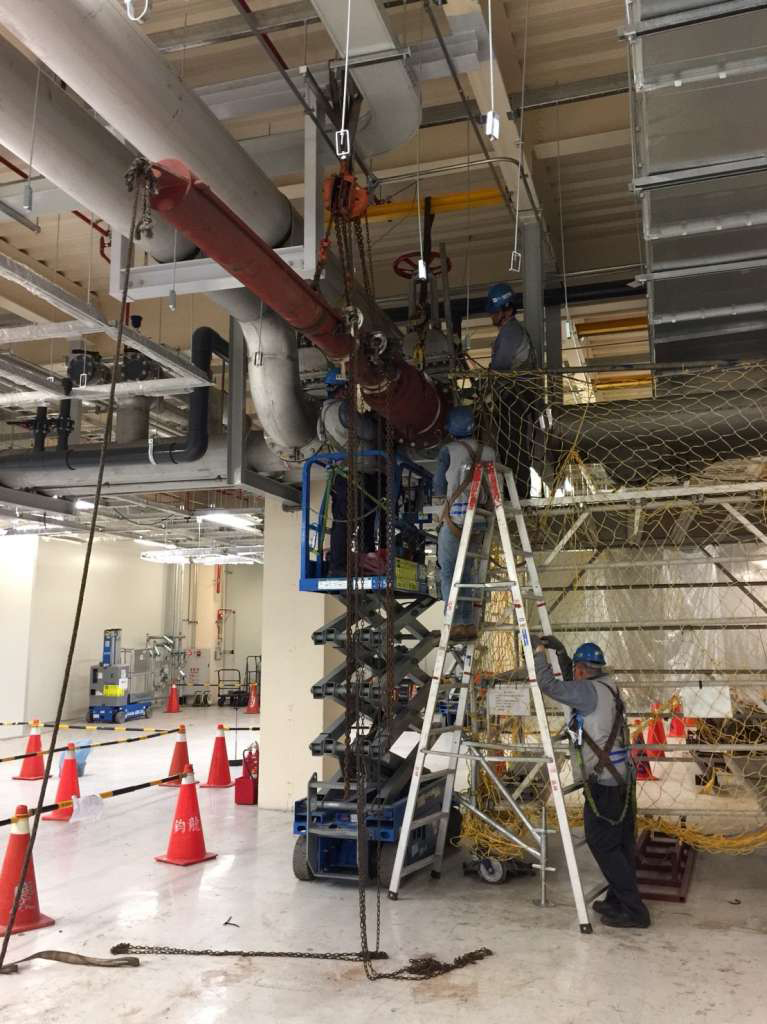

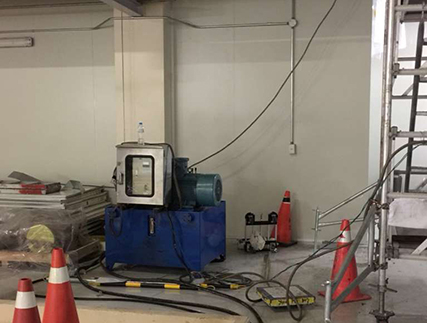

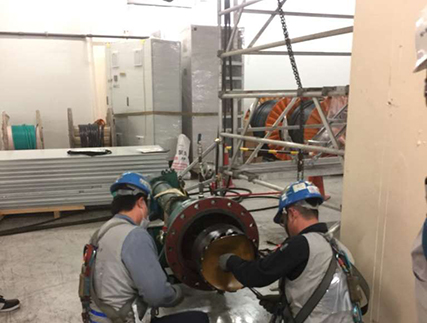

安裝開孔機

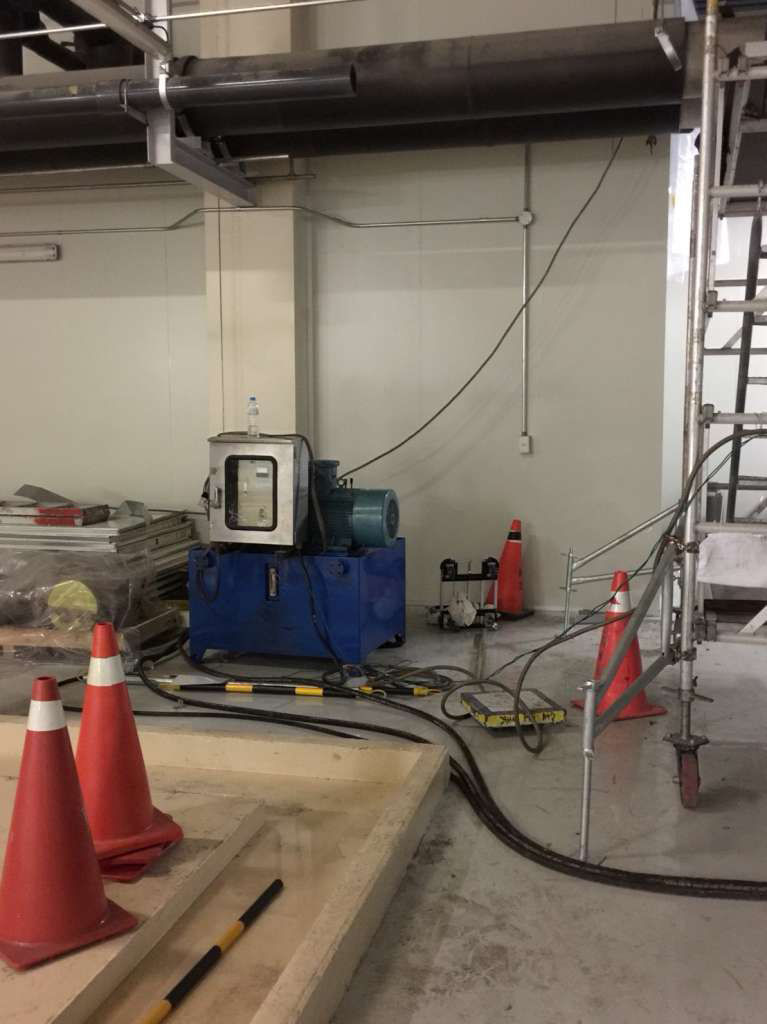

油壓機定位

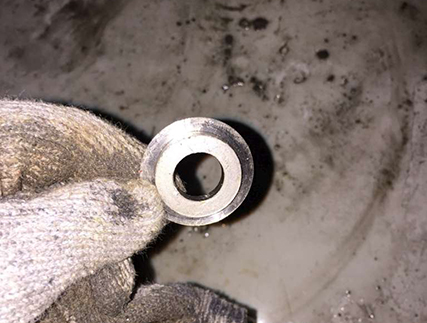

不斷水開孔完成確認鐵片取出

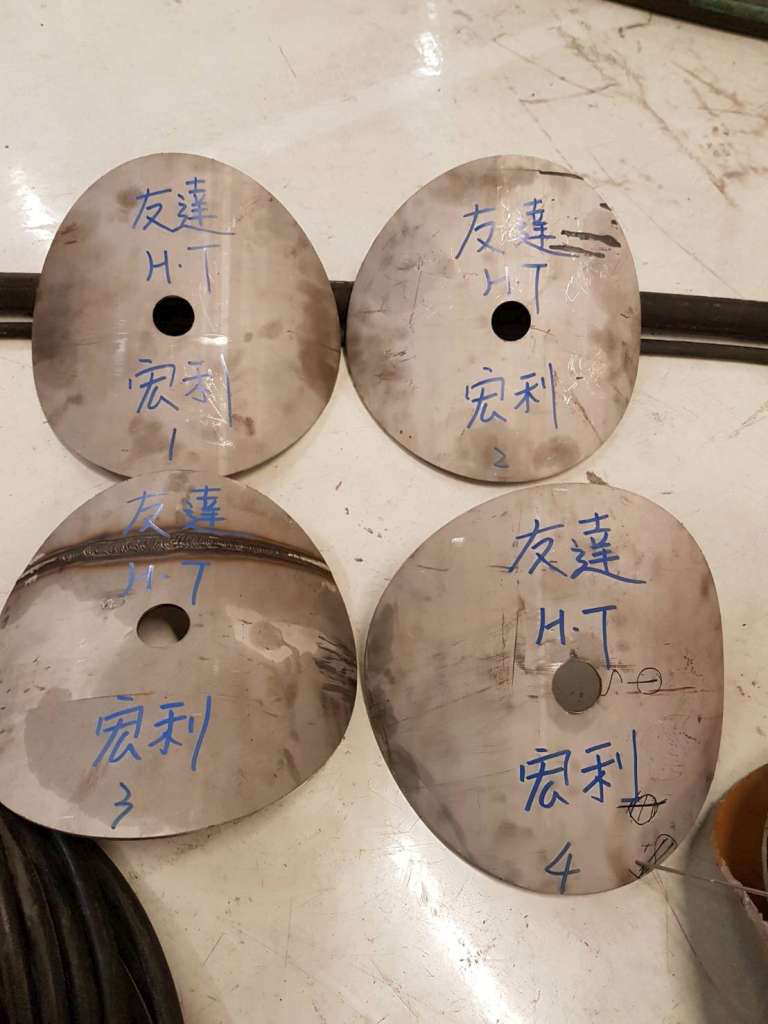

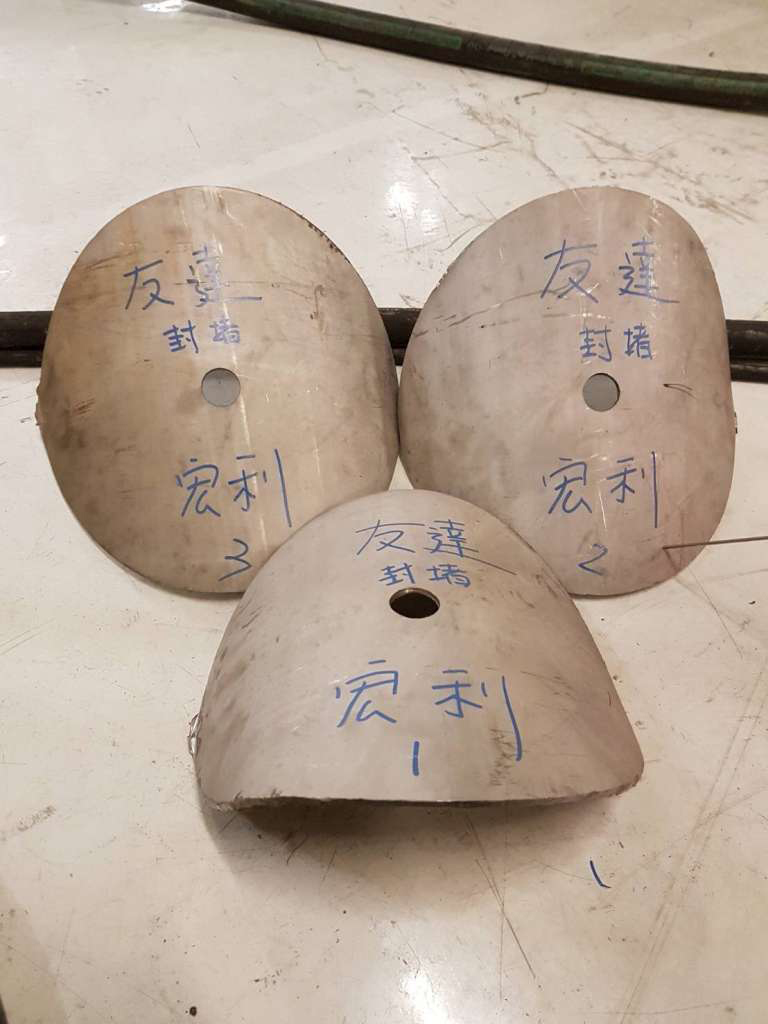

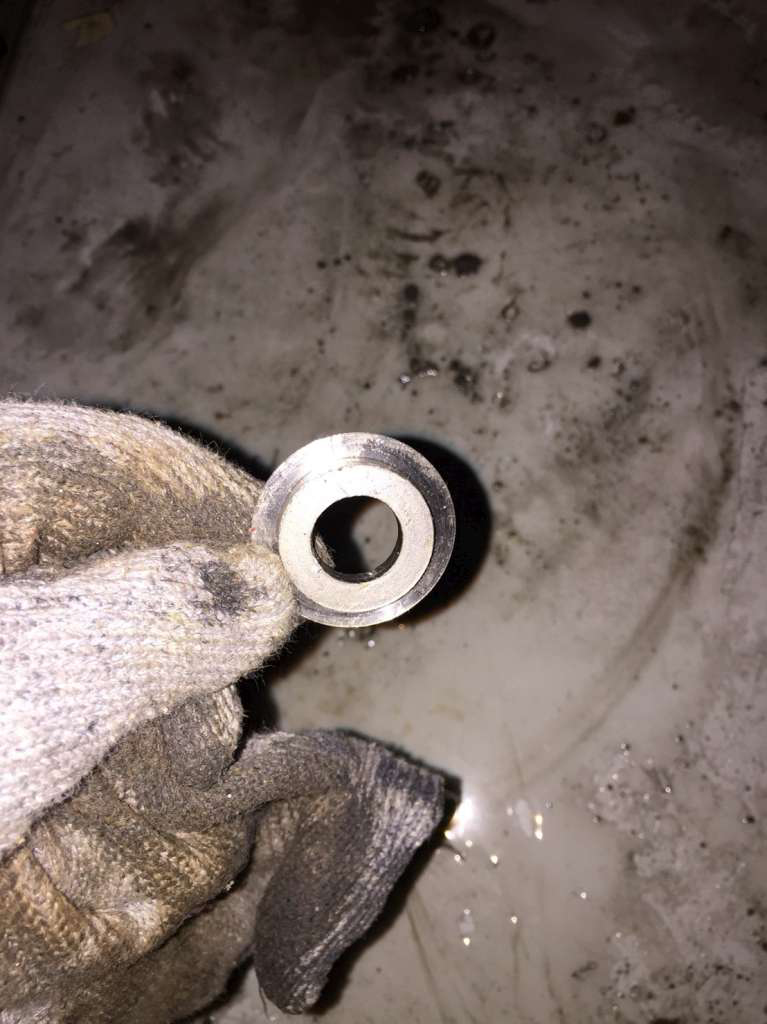

取出不斷水開孔鐵片x4pc(16")
取出不斷水封堵鐵片(16'')
人員於Drain位置進行開孔,以利後續排水作業

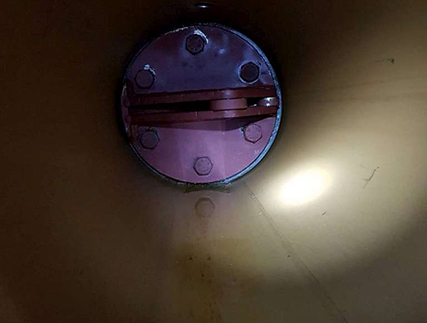

人員焊接Drain(排除管路內部的水)

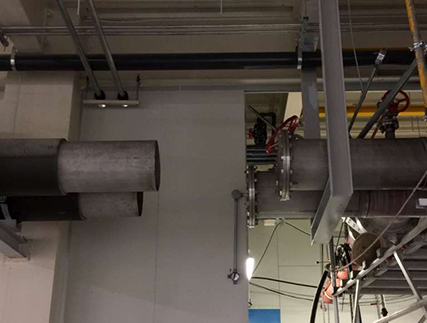

確認鐵片取出

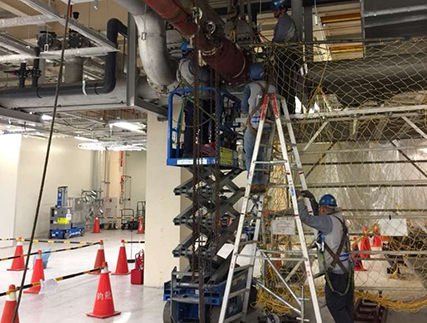

待業主By-Pass管線完成後,吊裝封堵機具進行封堵作業

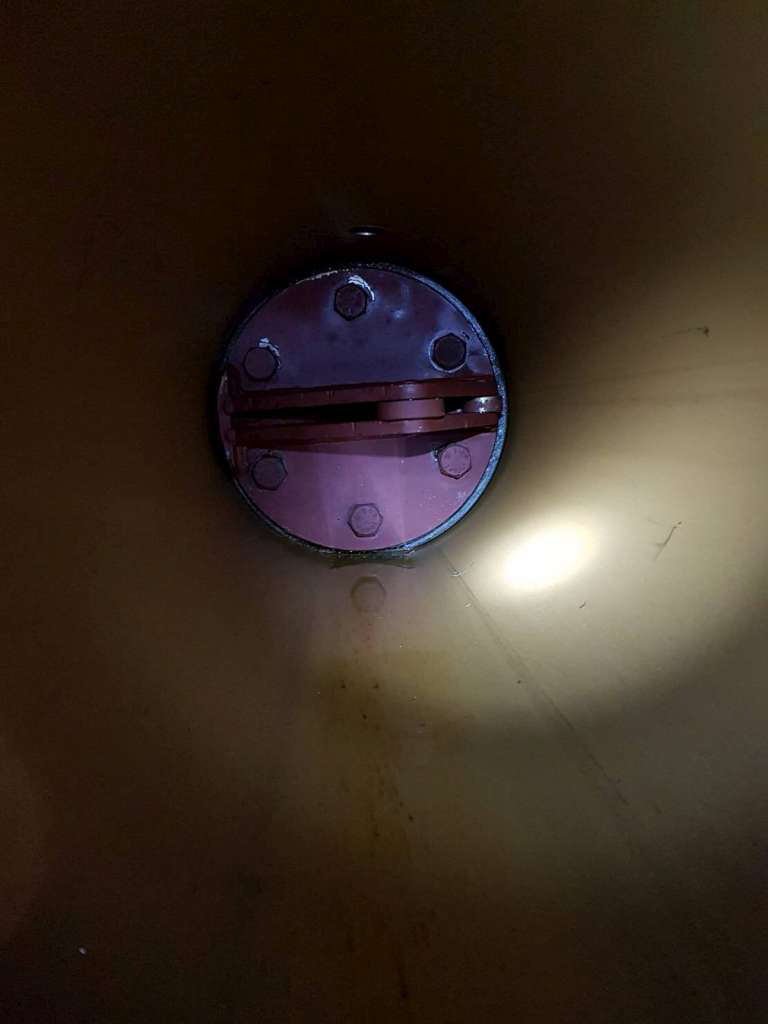

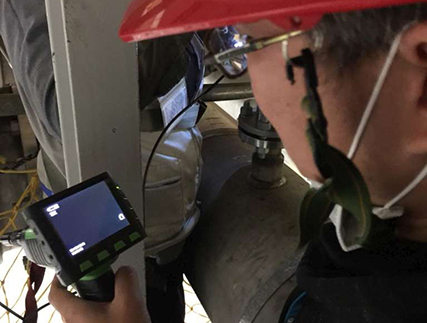

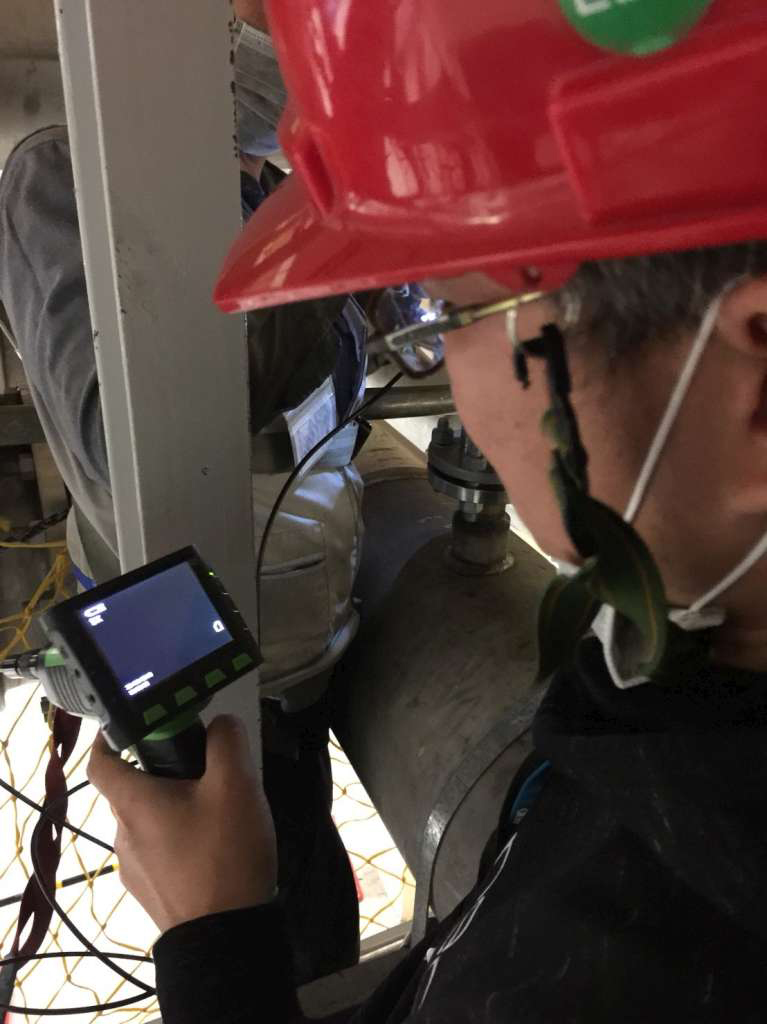

業主使用內視鏡確認管內阻斷情形
確認阻斷完成後開始進行切管作業
切管後,確認管內阻斷狀況(阻斷率99%,無洩漏)

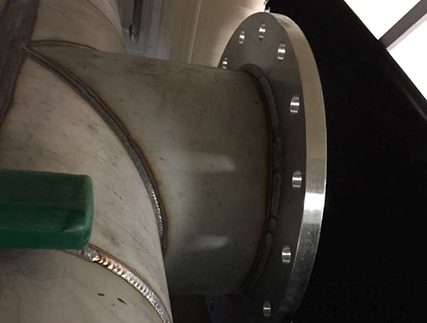

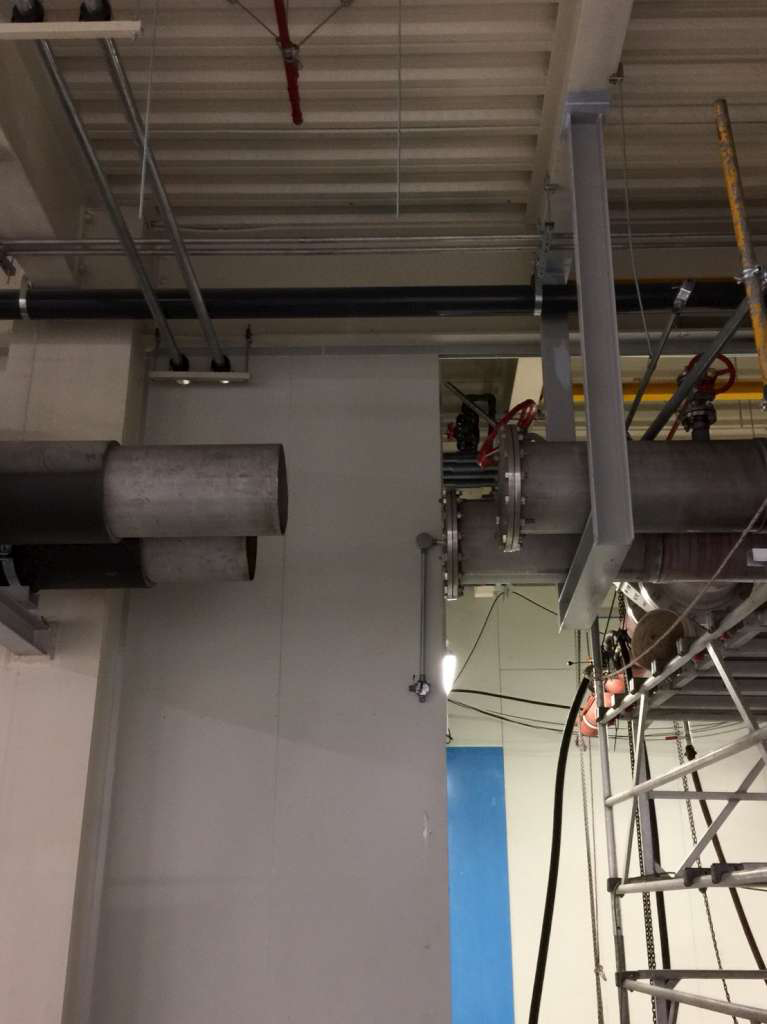

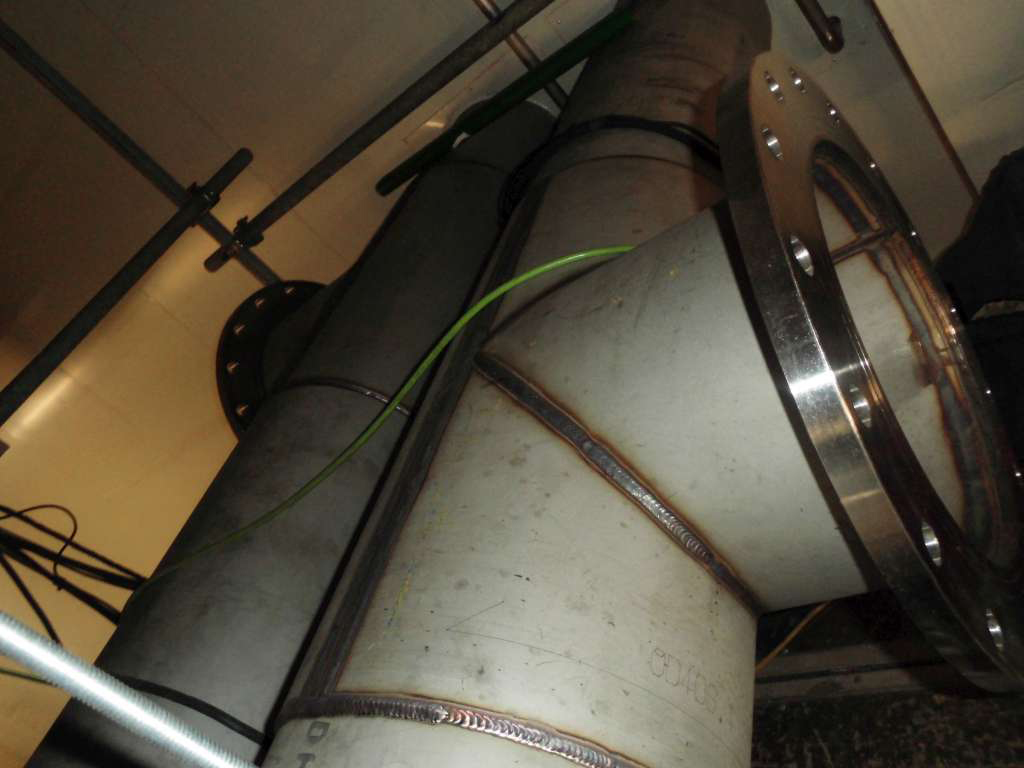

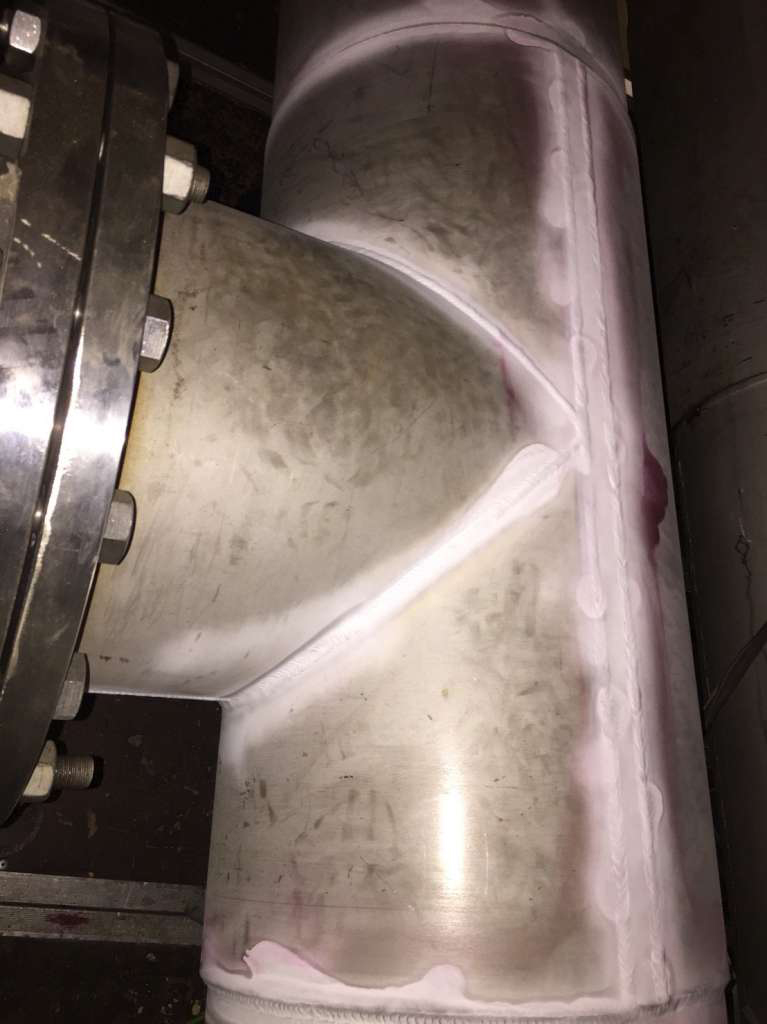

切管處進行法蘭面焊接作業

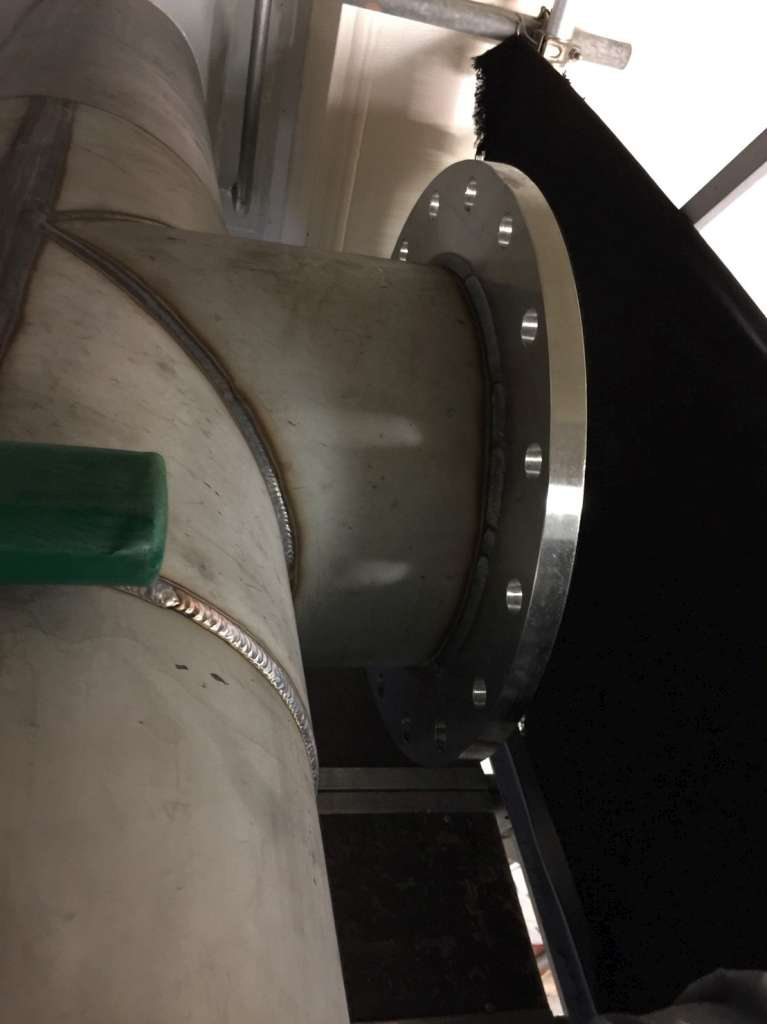

焊接完成後鎖上盲法蘭

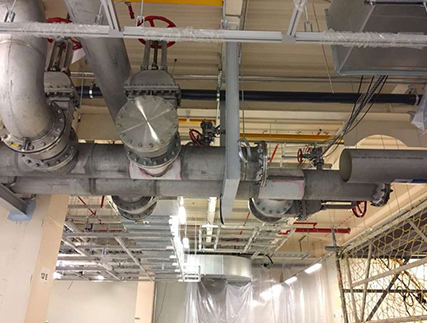

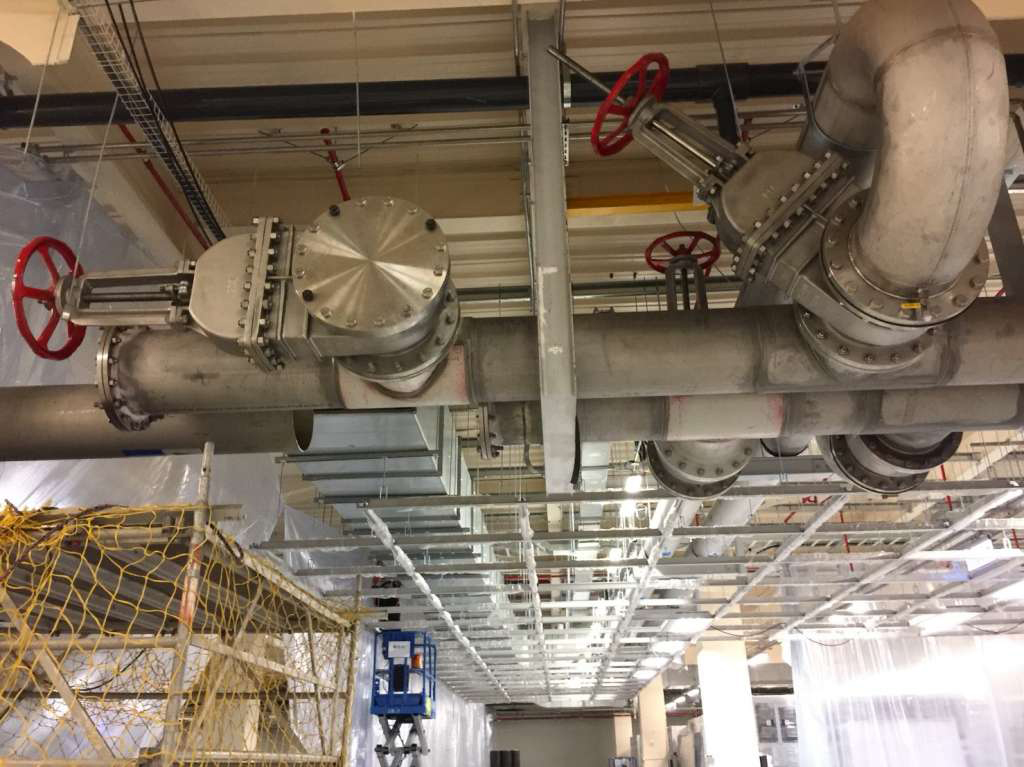

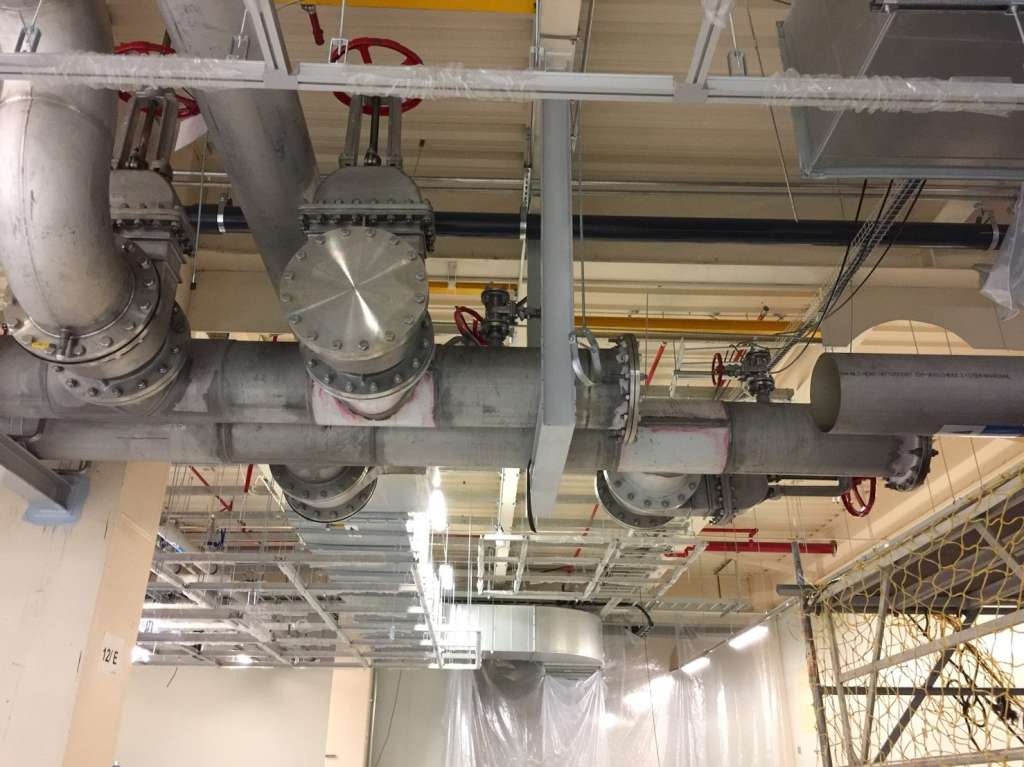

PCW不斷水開孔及封堵完成(1)
PCW不斷水開孔及封堵完成(2)
工程結束,機具上車撤廠
